La construcción de la carretera de Granada a Motril tenía un alcance superior al simple enlace de los núcleos de población que pudiera conectar entre ambas poblaciones. Los puertos más cercanos para exportar e importar mercancías eran el de Málaga (a 24 leguas) y el de Almería (a 27 leguas de camino casi intransitable)417 que quedaban muy alejados para las comunicaciones de la época. En contraposición, las ensenadas de Calahonda, Almuñécar y el Varadero de Motril no podían desarrollar su actividad, a pesar de la proximidad, por la ausencia de un camino de ruedas.
La carretera de Motril aparece ya recogida en las guías de caminos del S. XVIII que centralizan la red en Madrid. Así, Sarmiento recomendaba 32 caminos que seguirían "los 32 vientos o rumbos de marear" entre los que se encuentra el de Motril (s).418
En el desarrollo de esta carretera debemos establecer tres periodos:
1.830 - 1.849.- Alrededor de 1.830, se comenzaron algunos trabajos en la carretera de Motril que, si bien no tenían más miras que facilitar el paso a las caballerías y peatones419, sirvieron para advertir que Granada, puesta en relación con la costa del Mediterráneo, podía aumentar su tráfico dando salida a sus frutos y recibiendo los objetos de importación a que estuviera llamado el puerto de Motril. (S)420
La carretera prosiguió su lenta marcha -"con tan escasa fuerza y con la mezquina consignación mensual que se señala, durarán las obras ochenta y dos años"- hasta el año 1.849.421
1.849-1.860.- Por R.O. de 30 de Septiembre de 1.849 fue declarada carretera general la que "une a Granada con el Mediterráneo en Motril" y, por tanto, con cargo a los presupuestos generales del Estado, sin perjuicio de que se fuesen aplicando los arbitrios creados u otros que se aprobasen, y en cantidad suficiente, hasta que el Gobierno pudiese destinar fondos para la conclusión de las obras comenzadas.422
En 1.850, entre lo construido desde 1.839 y los trozos del camino antiguo que podían utilizarse se transitaba por bastantes tramos en carruaje pero algunos obstáculos importantes impedían que se pudiese efectuar un tránsito regular entre Granada y el puente de Tablate: travesías de Alhendín, Padul, Dúrcal, Talará y Béznar, puentes de Dúrcal y Tablate, arroyos del Torrente, del Pleito y de la Parra y algunas rampas de excesiva pendiente y suelo arcilloso.
En Abril de 1.850, el Ingeniero D. Nicolás Contreras realiza el "Presupuesto de los cuatro primeros trozos" que tiene la importancia de definir por vez primera la traza general de la carretera de Motril423. De las tres alternativas posibles: por Restábal, por Lanjarón o por la Solana de Vélez, elige ésta última, que atraviesa el municipio de Ízbor, por ser la menos mala de todas.
La alternativa por Restábal y Pinos del Rey era la que seguían el antiguo camino de arriería y tenía el gran problema del descenso al río Guadalfeo por la cuesta de la Cebada "especie de despeñadero de cerca de 2 leguas de longitud"
La alternativa por Lanjarón era la de mayor longitud y atravesaba terrenos inestables surcados por profundos barrancos y tajos elevadísimos.
La alternativa por La Solana, falda de la Sierra de Ízbor, atraviesa terrenos de lajas descompuestas y con hundimientos de consideración.
El Presupuesto del Ingeniero Contreras424 divide la carretera en dos trozos y cada uno de estos en varios tramos:
Además de definir el trazado general de la carretera, el Ingeniero Contreras desarrolla los cuatro primeros tramos entre Granada y el puente viejo de Tablate.
El Tramo 1º con una longitud de 1 legua y 3.688 2/3 varas (8.656,39 m), comienza "un poco más arriba del puente en que el río Darro pierde su nombre para unir sus aguas con el Genil", cruza el río Dílar sin puente y acaba en la travesía de Alhendín donde hay que derribar varías casas.
El tramo 2º, con una longitud de 1 legua y 5.208 1/2 varas (9.926,78 m), solo tiene un paso difícil: el puerto del Suspiro del Moro, donde el Ingeniero Elías Aquino había realizado ya algunas importantes obras.
El Tramo 3º, con una longitud de 2 leguas y 2,632 1/2 pies (11.883,1 m), tiene como principales obstáculos la travesía de Padul, que "siendo su planta tan irregular y estrecha que para dejarla en un perfecto estado sería preciso derribar la mitad del pueblo", y el puente sobre el río Dúrcal.
Puente sobre el río Dúrcal. Existe un puente de mampostería antiguo "cuya fábrica y situación, tanto para el paso de las aguas cuanto para las avenidas del camino, es de lo peor que se puede imaginar"; se decide construir un puente nuevo en otra situación que mejora el acceso y salida del cauce del río Dúrcal. Para ello se proyecta un puente de fábrica de 7 arcos de 1/2 punto de 30 pies de luz cada uno (8,4 m) los arcos son de ladrillo con embocaduras de sillería.
El tramo 4º, con una longitud de 1/2 legua y 889,5 pies (3.049,06 m), tiene como obra más importante el puente de Tablate.
Puente de Tablate. El barranco de Tablate se pasa por un puente que tiene solo 10 pies (2,8 m) entre pretiles y su fábrica se halla en bastante mal estado. Se proyecta un arco de 1/2 punto de sillería con un espesor de 4 pies (1,12 m) cuyos estribos apoyan en dos puntas salientes de roca que estrechan el cauce.
CARRETERA GENERAL DE GRANADA A MOTRIL: TROZO: GRANADA AL PUENTE DE TABLATE TRAMOS 1º 4º. AÑO 1.850
RESUMEN DEL MOVIMIENTO DE TIERRAS
| Tramo 1º | Tramo 2º | Tramo 3º | Tramo 4º | |
| EXCAVACIÓN | 16.040 | 40.713 | 50.678 | 6.608 |
| TERRAPLÉN - Procedente del desmonte - Procedente de préstamos (excavación fuera de la línea) |
--
16.040,- |
17.566,- 23.147,- |
18.124,- -- |
5.004,- -- |
| TOTAL TERRAPLÉN | 16.040,- | 40.713,- | 18.124 | 5.004,- |
| TRANSPORTE: Del desmonte sin precio (a media ladera) con precio |
||||
| SUMA
De Préstamo A Caballeros |
--
16.040,- -- |
17.566,- 23.147, -- |
18.124,- -- 32.554,- |
5.004,- -- 1.603,- |
| TOTAL TRANSPORTE | 16.040,- | 40.713,- | 50.678,- | 6.608,- |
Hoja1
CARRETERA GENERAL DE GRANADA A MOTRIL. TROZO : GRANADA AL PUENTE DE TABLATE. TRAMOS 1º Y 2º. AÑO : 1.850
RESUMEN
| TRAMONº | LONGITUD M | TAJEAS Y SIFONES ALCANTARILLAS Ud | PONTONES Ud | PUENTES Ud | PRESUPUESTO DE CONTRATA Ptas | EXPLANACIÓN POR MI DE CARRETERA M3/M1 | PTO. DE CONTRATA POR Km DE CARRETERA |
| 1º | 5.833,50 | Tajeas : 4 | -- | -- | Expía.: 20.707
Ob.de fab. 2.028 Áfirm.: 54.280 Ob.acces: 4.288 Cons.y acp. -- |
Desmonte en la línea --
Terraplén 16.0 40 m3 (2,8 m3/ml) Exolan. 16.040.-m3 |
Explan. 3.350 Ob.de fáb. 348 Afirmado 9.306 Ob.acces. 735 Cons.y acp. -- |
| 4 |
-- |
-- |
81.303 | 2,8 m3/ml | 13.938 Ptas/Km | ||
| 2º | 8.797,- | Tajeas 13 Alcant. 2 |
1 - |
- - |
Expla.: 33.019 Ob. fáb 22.578 Afirm.: 109.828 Ob.acces. 8.871 Cons. - |
Desmonte en la línea 17.566m3 (1,99 m3/ml) Terraplén 40.713 m3 (4.62 M3/ml)Explap, 58.279 |
Explan. 3.753 Ob.de fáb. 2.567 , Afirmado 12.485 Ob.acces. 1.008 Cons. - |
| 15 |
1 |
- |
174.296 Ptas | 6,62 m3/ml | 19.813 Ptas/Km |
1 Trabajos por Administración.
Hoja 2
RESUMEN
| TRAMO Nº | LONGITUD M | TAJEAS Y SIFONES ALCANTARILLAS Ud | PONTONES Ud | PUENTES Ud | PRESUPUESTO DE CONTRATA Ptas | EXPLANACIÓN POR MI DE CARRETERA M3MÍ | PTO. DE CONTRATA POR Km. DE CARRETERA |
| 3º | 4.207,- | Tajeas : 15
Alcant. 1 |
- - |
- 1 |
Expía.: 45.926
Ob.de fa.170.140 Afirm.: 28.940 Ob.acces: 14.000 Cons.y acp. -- |
Desmonte en la línea 50.678m3 (12,04 m3/ml) Terraplén 18.124m3 (4.30 m3/ml) Explan. 68.802.- |
Explan. 10.917 Ob.de fáb.40.442 Afirmado 6.879 Ob.acces. 3.328 Cons.y acp. -- |
| 16 | - |
1 |
259.006 | 16,35 m3/ml | 61.565 Ptas./Km. | ||
| 4º | 3.033,- | Tajeas 7 Alcant. 1 |
3 - |
1 - |
Expla.: 14.153 Ob. fáb 213.409 Afirm.: 25.403 Ob.acces.13.584 Cons. -- |
Desmonte en la línea 6.608m3 (2,17 m3/ml) Terraplén 5.004 m3 (1.64 M3/ml) Explan. 11.612 m3 |
Explan. 4.666 Ob.de fáb.70.362 Afirmado 8.376 Ob.acces. 4.479 Cons. -- |
| 8 |
3 |
1 |
266.549 Ptas. | 3,82 m3/ml | 87.883 Ptas./Km. |
Entre Agosto de 1.851 y Octubre de 1.854 se adjudican diversas obras en ambos trozos: entre Tablate y Motril se adjudican las obras de fábrica, ya que las explanaciones se hacen con los presidiarios, y el afirmado; entre Granada y Tablate se adjudican las explanaciones, afirmado y obras de fábrica.
Las dificultades de la ejecución de las explanaciones comprendidas entre Tablate y Motril debido a la naturaleza del terreno "(...) más aún que a lo extraordinariamente quebrado del terreno, a su naturaleza desmoronable por lo descompuesto de su formación (...)"-, a la escasez e irregularidad en el suministro de los fondos y al escaso número de presidiarios, dio lugar a importantes retrasos.
El escaso rendimiento obtenido a las importantes inversiones efectuadas en la carretera motiva su paralización y la retirada del presidio por R.O,. de 30 de Julio de 1.856.
En Julio de 1.860 se realiza el Proyecto de carretera de 2° orden comprendida entre Tablate y Motril425 Este proyecto, como reconoce su autor ”(...)se reduce a una rectificación del primitivo, o sea, del concebido por el Ingeniero Confieras, después de hallarse ejecutados bastantes trabajos de explanación y gran parte de pontones, alcantarillas y tajeas que habrán de utilizarse". Este proyecto contempla exclusivamente explanaciones y muros de sostenimiento, ya que las obras de fábrica estaban adjudicadas y con proyectos aprobados.
Los muros de sostenimiento solo se proyectan en el trozo 4° que comienza a la salida del puente sobre el río Guadalfeo. La razón de no emplearlos en los trozos anteriores a pesar de la altura de los terraplenes, se debe a que "(...) no hay muro posible donde falta seguridad en el cimiento (...). Ahora bien, el terreno de que se trata es de tal naturaleza que por sí solo resbala en masas considerables. La falta de la necesaria solidez para cimentar una línea de muros y su estado de descomposición y movimiento haría muy pasajera la permanencia de estos, que se correrían con el mismo terreno426
Las obras de explanación del proyecto anterior se adjudicaron por R.O. de 12 de Julio de 1.861 y con ella se encontraban adjudicadas todas las obras comprendidas entre Tablate y Motril.
La construcción de la carretera de Granada a Motril es muy compleja por la forma de adjudicación de las diversas contratas. Estas fueron:
Las obras más importantes que se realizan son:
El Informe del Inspector D. Francisco Lagasca428 nos permite conocer la situación de la carretera en Noviembre de 1.867. Esta situación es:
CUADRO V - 1.3.-
FECHAS DE TERMINACIÓN DE LA CARRETERA DE GRANADA A MOTRIL
| SECCIÓN / TROZOS | FECHA DEL PROYECTO |
FECHA DE COMIENZO / TERMINACIÓN |
| Trabajos por administración | 1.830/1.849 | |
| Proyecto general | 1.850 | |
| Trozo 1º: Granada-Tablate | 1.850 | 1.850/1.857 |
| Tramo: Armilla-Alhendín | 1.867 | -- |
| Trozo Tablate-Motril | 1.860 | 1.851-1.862 |
| Puente de Ízbor | 1.859 | 1.861/1.862 |
| Túnel de Ízbor | 1.850 | 1.861/1.863 |
| Túnel de la Gorgoracha | 1.858 | 1.858/1.859 |
| Puente de Dúrcal | 1.850 | 1.856/1.858 |
| Puente de Tablate | 1.850 | 1.856/1.859 |

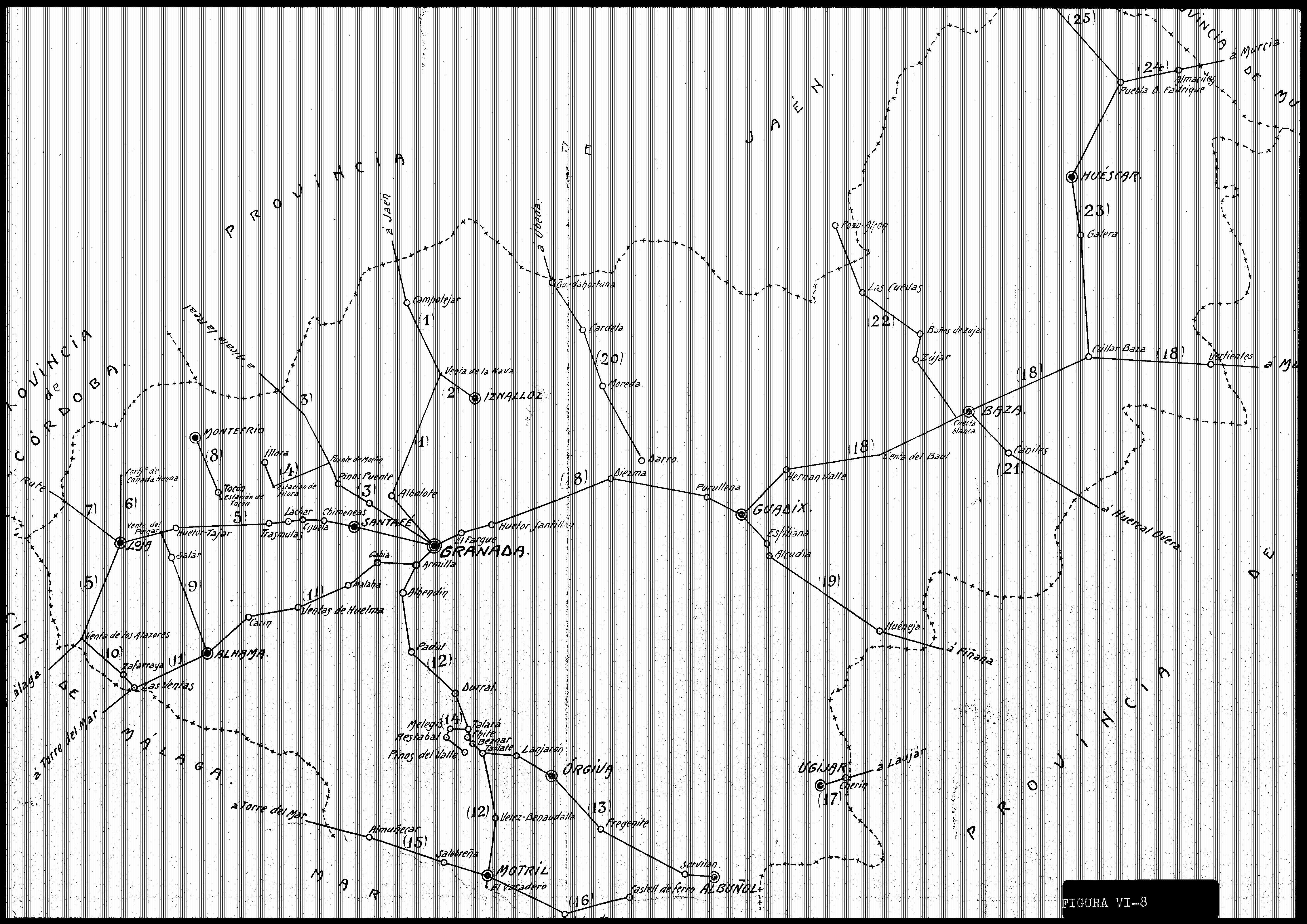

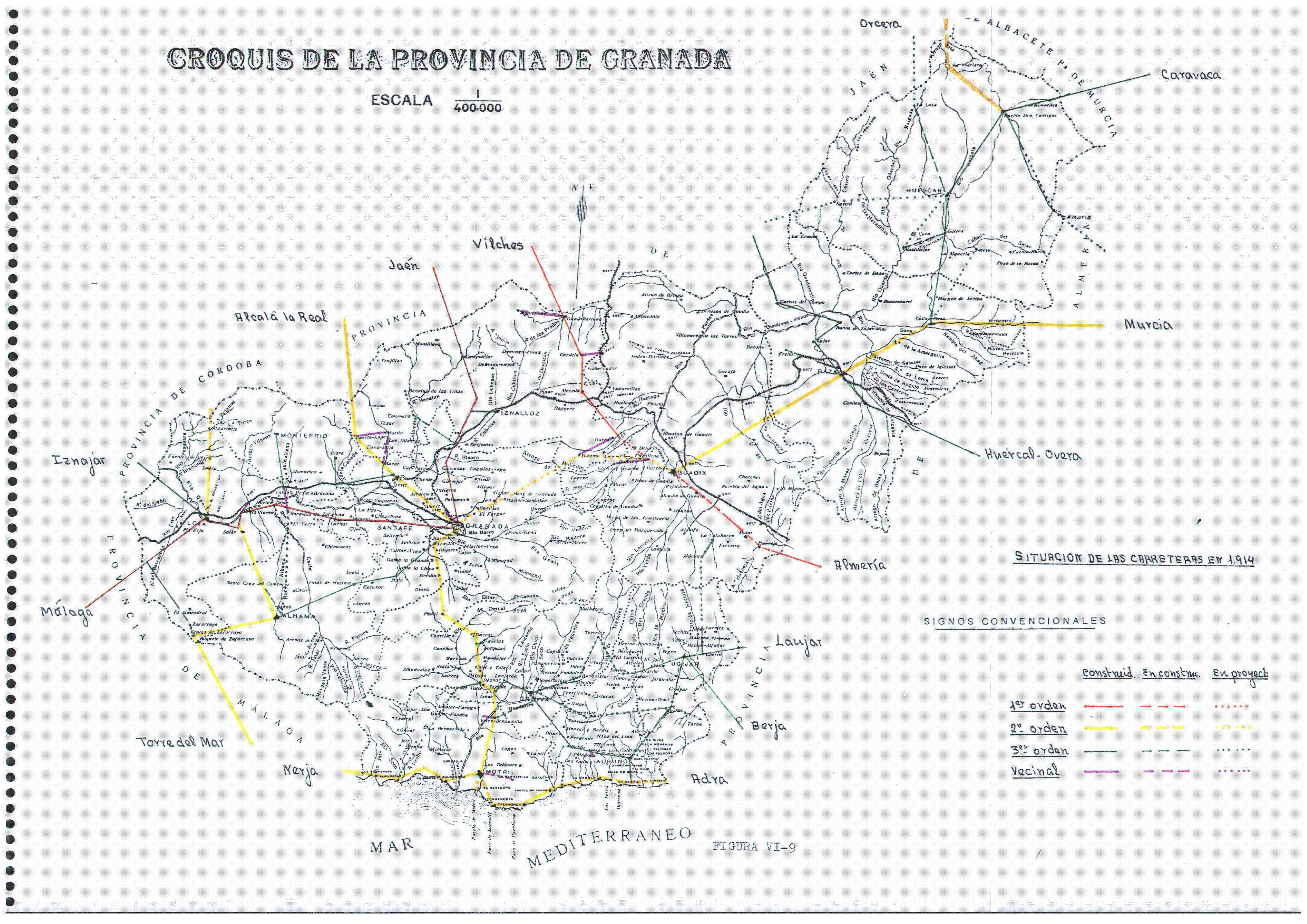

| Granada a Motril | |
| Cruz Blanca (Bailén a Málaga) al Padul | 20,714 Km. (Construida) |
| Travesía del Padul | 1,311 Km. ((En proy .aprobado) |
| Del Padul al barranco del Pleito |
9,251 Km. (Construida) |
| Puente sobre el barranco del Pleito | 0,175 Km. (En construcción) |
| Puente sobre el barranco del Pleito a Motril | 39,321 Km. (Construido) |
| De Motril al Puerto | 2,853 Km. (en estudio) |
|
Tablate a Albuñol, por Órgiva, a la de Málaga a Almería. |
|
| Venta de las Angustias (Granada a Motril) a Lanjarón | 7,000 Km. (construido) |
| Travesía de Lanjarón | 1,130 Km. (En construcción) |
| Lanjarón a los cortijos bajos de Albuñol | 56,378 Km. (Construidos) |
| Del punto anterior a la carretera de Málaga a Almería | 5,000 (Sin estudiar) |
| Nigüelas a la Granada Motril | 1,432 Km. (Construidos) |
| Talará a Almuñécar, por Melegís, Restábal, Pinos y los Guájares | |
| De la de Granada a Motril a Pinos del Valle | 9,728 Km. (Construidos) |
| Pinos del Valle a la venta de la Cebada | 7,691 Km. (En proy. aprobado) |
| Venta de la Cebada a Guájar Faragüit | 8,800 Km. (En proy .aprobado) |
| De Guájar a Almuñécar | 33,065 Km. (Sin estudiar) |
| Del puente sobre el río Guadalfeo (en Órgiva) a Vélez- Benaudalla (Granada a Motril) por la falda de la sierra de Lujar5,562 Km. (Construido) 6,988 Km. (En construcción) |
SITUACIÓN.- Carretera de Granada a Motril (Granada). N-323.
AUTOR: Desconocido.
ÉPOCA: Árabe (s. XII).
ANTECEDENTES.-
Sus proporciones romanas unidas a la situación vecina de la ciudad de Iliberris
y la necesidad de atravesar el río Genil desde antiguo, hacen verosímil la
hipótesis de que anteriormente existiera un puente romano en el mismo lugar,
sobre cuyos restos se habría construido el actual.
TIPOLOGÍA-
E1 puente consta de cinco bóvedas de 7 m de luz con potentes tajamares.
Sufrió varias reparaciones, siendo la más importante la llevada a cabo en
1.685 de la que probablemente provengan los actuales tajamares,
triangulares, aguas arriba y cilíndricos aguas abajo, coronados con pináculos
piramidales y cónicos, respectivamente. Las aceras voladas sobre ménsulas de
hormigón, probablemente, sean de principios de siglo XX.
SITUACIÓN.- Carretera de Granada a Motril. N-323.
AUTOR : Desconocido.
ÉPOCA : Camino primitivo de Granada a Motril (Legajo 380 - 1º).
ANTECEDENTES.-
Llamado el puente del Arzobispo por haberse construido en 1.792 a expensas del limo. Sr. D. Manuel Moscoso y Peralta, Arzobispo de Granada.
NOTA: Cuando se construyó la carretera general de Granada a Motril, según el proyecto del Ingeniero D. Nicolás Contreras de 1.850, este puente se respetó por encontrarse en buen estado.
SITUACIÓN.- Carretera de Granada a Motril. N-323.
AUTOR : D. Nicolás Contreras.
ÉPOCA : Carretera general de Granada a Motril. Año 1.850. (Legajo 380-1°).
ANTECEDENTES.-
Existía en el camino de arriería de Granada a la Alpujarra un puente de mampostería de 30 pies de luz, 18 de altura y 57 1/2 de longitud "cuya fábrica y situación tanto para el paso de las aguas cuanto para las avenidas del camino es de lo peor que se puede imaginar". Debido a la pendiente de acceso, a la rampa de salida y al propio puente, el paso era inaccesible hasta para un carruaje con mediana carga”.
TIPOLOGÍA-
E1 ancho del río Dúrcal en el punto elegido para la construcción del puente de fábrica es de 371 1/2 pies y este debe ser el ancho del puente. Se elige un puente de fábrica de mampostería, ladrillos y sillería. El puente tiene 7 arcos de 1/2 punto de 30 pies de luz cada uno y la altura hasta la parte inferior del pretil es de 69,75 pies. El puente consta de 9 pilas, 2 estribos y muros de acompañamiento. Todas las pilas y estribos se elevan a un mismo nivel, llevando en su terminación una cornisa. Los arcos tienen 2 pies de espesor y su fábrica es de ladrillo con aristones de sillería, los muros son de mampostería sujeta con pilares y encintados de ladrillos.
SITUACIÓN.- Carretera antigua de Granada a Motril. Año 1.850.
AUTOR: D. Nicolás Contreras.
ÉPOCA : Carretera general de Granada a Motril. Año 1.850. (Legajo 380-1°).
ANTECEDENTES.
El puente que salvaba el barranco de Tablate antes de la construcción del nuevo es muy estrecho con solo 10 pies entre pretiles. Su bóveda es de mampostería con un enchapado de sillería en sus aristones, hallándose toda su fábrica en bastante mal estado y, en particular, los muros que se elevaron después de concluido el puente, a consecuencia de resultar bajo, con objeto de alzar de nuevo el pavimento. Este puente se encuentra situado muy cerca del nuevo.
TIPOLOGÍA-
E1 puente es de fábrica con un arco de 1/2 punto de sillería y 4 pies de espesor. Los estribos arrancan de dos salientes de roca que estrechan el cauce, lo que permite que su altura sea solo de 17 y 27 pies, respectivamente. El cauce del arroyo de Tablate se encuentra a 144 pies bajo la rasante. A continuación de los estribos, se establecen muros rectos para sostener los terraplenes. Las caras del puente forman un resalto de 3 pulgadas sobre los paramentos de los muros. Coronan los frentes un cordón de sillería sobre el que descansa el antepecho. Los paramentos de los estribos son de sillería y los frentes sobre los estribos y arcos son de mampostería sujetos en la parte la parte inferior con machones de sillería y en la parte superior con machones de ladrillo.

SITUACIÓN.- Carretera de Granada a Motril (término de Ízbor). N-323.
AUTOR : D. Juan de la Cruz Fuentes.
ÉPOCA : Carretera de 1er orden de Granada a Motril. Trozo: Tablate a Motril. Tramo 1º. Año 1.860.
ANTECEDENTES.-
En el mismo lugar elegido para la construcción del puente, existe un puente
antiguo construido a finales del S. XVIII. La bóveda de 1/2 punto tenía una
luz de 16,40 m y su intradós se encontraba a 30,50 m sobre el lecho del río.
El puente solo servía para el paso de la arriería. Sirvió como andamio para la
construcción del puente nuevo y después se destruyó.
TIPOLOGÍA.-
Puente de fábrica. La obra debería llamarse, más que puente, gran viaducto,
toda vez que la luz que necesita es enorme aún con las mayores aguas del río. El
puente consta de un arco de 1/2 punto de 23 m de luz y 3 arcos de 1/2 punto
de 7,17 m de luz cada uno. Para separar el ámbito del arco grande y de los
pequeños, se construyen 3 pilastras de 1,72 m de frente y 0,20 de resalte sobre
el paramento. Los espesores de la clave y estribos en el arco grande son: c =
1,105 m y e = 4,313 m y en los arcos pequeños: c = 0,68 m y e = 2,57 m. Las
pilas de los arcos pequeños tienen un espesor de 1,62 m. El ancho total del
puente es de 6,80 m, lo que deja un ancho de 6,00 m para el firme. Los
materiales empleados son:
Además de las impostas de arranque, una imposta general limita su altura y corre a lo largo del puente. El antepecho es de mampostería careada para el cuerpo y sillería para la coronación
D. NICOLÁS CONTRERAS
Presupuesto de los cuatro primeros tramos de la carretera de Granada a Motril. Año 1.850. (Legajo 380-1°).
Legajo 380-1 °. Carretera de Motril. Presupuesto de los cuatro primeros tramos. Ingeniero D. Nicolás Contreras. Año 1.850.
Legajo 375-1°. Proyecto de los trozos 1°, 2°, 3° y 4° (Ízbor al Guadalfeo) en la carretera de 2° orden de Granada a Motril. Ingeniero D. Juan de la Cruz Fuentes. Año 1.860.
Legajo 377. Proyecto de un Puente sobre el río Ízbor en la carretera de 2° orden de Granada a Motril. Ingeniero D. Juan de la Cruz Fuentes. Año 1.860.
Legajo 371. Proyecto del Túnel de Ízbor en la carretera de 2° orden de Granada a Motril. Ingeniero D. Eduardo Trujillo. Año 1.861.
Legajo 379. Proyecto de habilitación de un camino desde el final de la carretera a la entrada del puente sobre el Guadalfeo y un camino desde el puente de Ízbor al camino viejo. Carretera de 2° orden de Granada a Motril. Ingeniero D. Constantino Germán. Año 1.862.
Legajo 375-2°. Proyecto de los trozos 1°, 2° y 4° (Ízbor y Guadalfeo) en la carretera de 2° orden de Granada a Motril. Ingeniero D. Felipe Mingo. Año 1.867.
